В Чувашии завершается подготовка к отопительному сезону
В Чувашии завершается подготовка к зиме.Согласно постановлению главы администрации г.Чебоксары, к предстоящему отопительному сезону все планируемые работы должны быть выполнены с получением паспортов готовности по бюджетным учреждениям и объектам жилого фонда - до 15 сентября, по объектам тепло-, электро-, водоснабжения и водоотведения - до 1 ноября 2020 года.

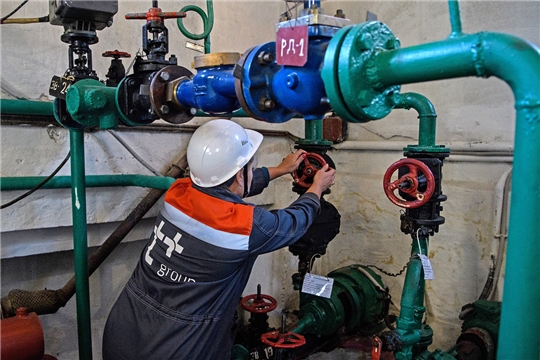

К настоящему времени по инженерной инфраструктуре подготовлено 112 котельных из 114 (98%), в т.ч. МУП «Теплосеть» все 47 котельных за исключением резервных, где проходит капремонт 6-и котлов. Подготовлены все 396,7 км тепловых сетей, в т.ч. МУП «Теплосеть» 330,9 км , за исключением замены 6,02 км ветхих тепловых сетей из 8,8 (69%) МУП «Теплосеть». Из оставшихся 3 км до начала отопительного сезона МУП «Теплосеть» будет заменено 1 км ветхих тепловых сетей.
Проведены текущие ремонтные работы на 27 трансформаторных и распределительных подстанциях из 56 (48%).
Заменено 17,34 км воздушных и кабельных линий электропередач из 31,68 км (55%).
Заменено 2,1 км ветхих водопроводных и 0,51 км канализационных сетей.
Выполнен ремонт всех 120 водопроводных колодцев из 120 и 140 канализационных колодцев, проведена санация 1,5 км водоводов.
До 1 октября т.г. АО «Дорэкс» заготовит 47 тыс. т песчано-соляной смеси для подсыпки дорог и тротуаров.
В зимний период будут задействованы 103 единицы специализированной снегоуборочной техники.
В жилом фонде промыто и опрессовано 1777 домов (в т.ч. 25 ведомственных дома) из 1789 (99% от плана), общая готовность жилого фонда к приему тепловой энергии составляет 99%, осталось промыть 12 многоквартирных дома из которых в 10 ведется капитальный ремонт систем отопления.
Выполнен текущий ремонт внутридомовых сетей водоснабжения (ХВС, ГВС) 9,59 тыс.п.м. (99%) из 9,62, канализации 4,18 тыс.п.м. (85%) из 4,87, теплоснабжения 6,69 тыс.п.м. (70%) из 9,46, электроснабжения 5,49 тыс.п.м. (54%) из 10,07; выполнен ремонт кровли в МКД на 32,29 тыс. кв.м. (77%) из 42,2; отмостков 5,69 тыс. кв.м. (66 %) из 8,6 и дымоходов в количестве 36 ед. (76%) из 40. Получен 31 паспорт готовности на 273 МКД.
По объектам социальной сферы промыты и опрессованы все 260 объектов или 100% от плана (управление физкультуры и спорта 20 (4 паспорта готовности), управление культуры и развитию туризма 49 (11 паспорта готовности), управление образования -191 (115 паспорт готовности).
Общая готовность объектов жилищно-коммунального хозяйства и социальной сферы к осенне-зимнему периоду на отчетную дату составляет 97 %.
